리모델링 입주 사전점검 중대 하자 발견 시, 잔금 납부 거부하고 버텨도 될까?

아파트 사전점검 현장에서 전문가가 누수와 곰팡이로 심하게 훼손된 벽면을 점검표를 들고 면밀히 조사하는 모습

수년간의 인고 끝에 마주한 리모델링 입주 사전점검 현장에서, 기대가 절망으로 바뀌는 조합원들이 적지 않습니다. 누수, 곰팡이, 창호 미마감 등 도저히 입주할 수 없는 상태임에도 불구하고 시공사와 조합은 “일단 잔금을 치르고 입주하면 살면서 고쳐주겠다”며 납부를 압박합니다.

과연 하자가 보수될 때까지 잔금 납부를 합법적으로 거부할 수 있을까요? 결론부터 말씀드리면, ‘하자의 중대성’에 따라 법적 대응(동시이행의 항변권 행사)이 가능하지만, 섣부른 잔금 미납은 고액의 연체 이자 폭탄으로 돌아올 수 있습니다. 이번 글에서는 사전점검 시 중대 하자를 발견했을 때 조합원이 재산권을 보호하고 시공사를 압박할 수 있는 실무적인 대응 절차와 함께, 해산 총회 전 불거지는 기습 분담금 및 입주 지연 문제까지 완벽하게 정리해 드립니다.

문제 상황: 사전점검에서 발견된 심각한 하자

일반적인 재건축과 달리 리모델링 사업은 기존 골조를 유지한 채 공사가 진행되므로, 구조적 한계로 인한 누수나 단열 불량 문제가 빈번하게 발생합니다. 많은 조합원들이 리모델링 입주 사전점검 결과를 보고 분노하여 잔금 납부를 거부하려 하지만, 조합과 시공사는 다음과 같은 논리로 소유주를 압박합니다.

  • 시공사 논리: “단순 미관상 하자이므로 잔금 미납 시 연체 이자(연 10% 이상)가 부과됩니다.”
  • 조합 집행부 논리: “입주 지연 시 조합 운영비가 증가하여 결국 조합원 분담금만 늘어납니다.”
  • 실제 소유주 상황: 당장 살던 집을 비워줘야 해서 울며 겨자 먹기로 잔금을 내고 입주하지만, 보수는 차일피일 미뤄져 고통받게 됩니다.

핵심 결론 및 판단 기준: 잔금 지급 거절권의 법적 요건

시공사의 하자보수 의무와 수분양자(조합원)의 잔금 지급 의무는 민법상 ‘동시이행의 관계’에 있습니다. 하지만 모든 하자에 대해 잔금 거부가 가능한 것은 아닙니다. 법원 판례에 따른 판단 기준은 다음과 같습니다.

구조적 결함과 누수 등 심각한 결함과 도장 불량 등 가벼운 미관 결함을 천칭 저울로 대조한 아파트 하자 중대성 비교 인포그래픽

구분 판단 기준 (판례 및 실무) 잔금 납부 거부 가능 여부
중대 하자 누수, 난방 불량, 주요 구조부 균열, 현관문 미설치 등 주거 목적을 달성할 수 없는 치명적 결함 가능 (동시이행 항변권 주장)
일반/경미 하자 도배 불량, 마루 찍힘, 실리콘 미마감, 빌트인 가전 미설치 등 불가 (잔금 납부 후 보수 청구)

즉, ‘거주가 불가능한 수준’의 중대 하자라면 내용증명을 통해 잔금 지급을 합법적으로 미룰 수 있으나, 단순 마감 불량이라면 잔금 미납 시 연체 이자를 부담할 위험이 큽니다.

원인 분석 및 잔금(청산금) 구조

시공사가 사전점검 시점에 공사를 무리하게 마무리하는 이유는 ‘준공 인가(사용승인)’와 직결되기 때문입니다. 사용승인이 나야 대출 기관에서 집단대출(잔금대출)이 실행되고 시공사가 공사비를 회수할 수 있습니다.

리모델링 사업 막바지에는 공사비 증액, 지연 이자 등으로 조합의 사업비가 바닥나는 경우가 많습니다. 이때 시공사는 하자 보수에 인력과 비용을 투입하기보다, 잔금을 먼저 걷어 채권을 회수하는 데 집중하게 됩니다.

책임 소재 및 주체별 역할

  • 단지 소유주(조합원): 하자를 꼼꼼히 기록(사진/영상)하고, 법적 효력이 있는 서면으로 이의를 제기해야 합니다.
  • 리모델링 주택조합: 시공사의 방만을 견제해야 하나, 준공 압박에 시달려 시공사 편에서 입주를 독려하는 경우가 많으므로 주의해야 합니다.
  • 시공사: 주택법에 따라 사용검사 전까지 입주예정자가 지적한 하자를 조치할 법적 의무가 있습니다.
  • 관할 지자체: 중대 하자가 미조치된 경우, 소유주들의 민원을 받아들여 ‘사용검사(준공) 승인’을 반려하거나 조건부로 승인할 수 있는 강력한 권한이 있습니다.

관련 법령 및 권리 확인

  • 민법 제536조 (동시이행의 항변권): 쌍무계약에서 상대방이 채무이행을 제공할 때까지 자기의 채무이행을 거절할 수 있습니다.
  • 주택법 제48조의2 (사전방문 등): 사업주체는 입주예정자가 공사 상태를 점검할 수 있게 해야 하며, 중대한 하자는 사용검사를 받기 전까지 조치해야 합니다.

단계별 해결 및 행동 절차 (하자 보수 압박 실무)

개별 조합원의 항의는 무시당하기 쉽습니다. 성공적인 리모델링 입주 사전점검 대응을 위해서는 집단행동과 법적 절차가 병행되어야 합니다.

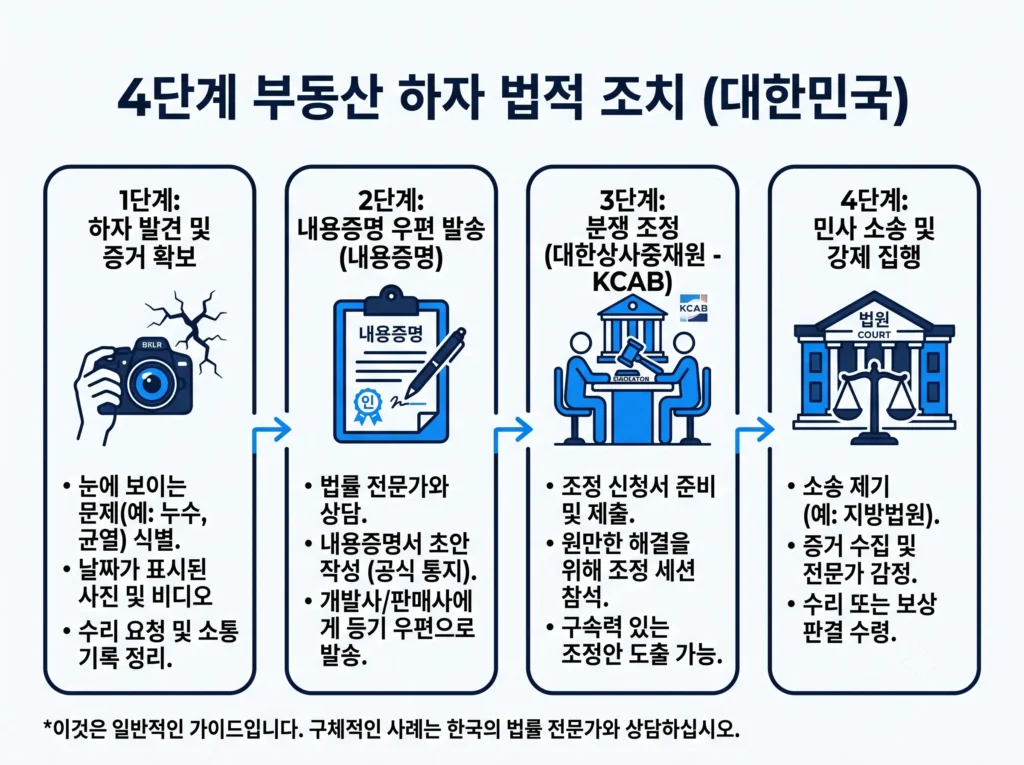

하자 발견 및 증거 확보부터 내용증명 발송, 분쟁 조정, 민사 소송 및 강제 집행까지의 4단계 부동산 하자 법적 조치 절차 인포그래픽 플로우차트

  1. 증거 수집 및 대행업체 활용: 점검 당일 모든 하자를 사진과 영상으로 남기고 점검표 사본을 확보합니다. 비용이 들더라도 리모델링 입주 사전점검 전문 대행업체를 고용하는 것도 훌륭한 방어 수단입니다.
  2. 내용증명 발송 (개별/단체): 조합과 시공사에 “누수 등 중대 하자로 인해 정상적 주거가 불가능하므로, 완벽한 보수 완료 통보 시까지 잔금 지급을 유예한다”는 내용증명을 발송합니다.
  3. 지자체 집단 민원 제기: 가장 강력한 카드입니다. 관할 구청 주택과에 “중대 하자가 방치되어 있으니 준공 인가(사용승인)를 내주지 말라”고 단체 민원을 넣습니다. 사용승인이 막히면 시공사는 치명타를 입기 때문에 즉각 보수에 나설 확률이 높습니다.
  4. 입주예정자협의회(입대의) 결성: 조합 집행부가 시공사와 유착되어 있다면, 비상대책위 성격의 협의회를 꾸려 대응해야 합니다.

조합 및 시공사 공식 대응 문구 (내용증명 예시)

[제목] 중대 하자에 따른 잔금 지급 거절 및 조속한 하자보수 촉구의 건

1. 귀사(조합)의 무궁한 발전을 기원합니다.
2. 본인은 [단지명] [동 호수]의 소유주로서, 202X년 X월 X일 실시된 사전점검 결과 거실 천장 누수 및 안방 난방 배관 파열 등 주거가 원천적으로 불가능한 ‘중대 하자’를 확인하였습니다.
3. 이는 민법상 동시이행의 항변권 행사 요건에 해당하므로, 귀사가 해당 하자를 완벽히 보수하고 본인의 최종 확인을 거치기 전까지 잔금 납부를 정당하게 유예함을 통보합니다.
4. 만약 보수 지연으로 인해 입주 지연 등의 추가 피해가 발생할 경우, 이에 대한 손해배상(지체상금)을 청구할 것임을 엄중히 고지합니다.

소유주 필수 체크리스트

  • ☑️ 하자의 종류가 ‘중대 하자’인지 ‘일반 하자’인지 냉정하게 판단했는가?
  • ☑️ 점검표 원본 제출 전, 반드시 사본(사진 촬영)을 남겨두었는가?
  • ☑️ 내용증명을 통해 나의 잔금 거부가 법적 권리 행사임을 명확히 했는가?
  • ☑️ 입주 지연에 대비한 임시 거처 비용 등 플랜B가 마련되어 있는가?

[실무자 인사이트] 입주 전후 쏟아지는 악재들 방어하기

1. 조합 해산 총회 전 기습 ‘추가분담금’ 청구 방어

입주를 마칠 즈음 조합 해산 총회에서 ‘물가 상승’, ‘소송 패소’를 이유로 기습적인 추가분담금을 요구하는 경우가 많습니다. 이를 안 내면 부동산 가압류가 들어올 수 있습니다. 방어를 위해서는 해산 총회 안건 상정 전, 외부 회계감사를 강력히 요구하여 사업비 집행 내역(특히 불필요한 용역비나 청산인 보수 과다 책정 등)을 철저히 검증해야 합니다.

2. 입주 지연에 따른 지체상금 청구

시공사의 귀책(자재 수급 지연, 공정 관리 실패 등)으로 입주가 두세 달 지연되었다면, 조합원은 도급계약서에 명시된 ‘지체상금률’에 따라 보상금을 청구할 수 있습니다. 대체 숙소(원룸, 호텔) 렌트비, 이삿짐 보관 비용 등에 대한 영수증을 철저히 모아 손해배상 소송 또는 청산금 정산 시 상계 처리해야 합니다.

3. 준공 후 소유권 보존등기 지연 대처

리모델링 완료 후 대지권 정리 및 지적 정리가 지연되어 보존등기가 1~2년씩 안 나오는 경우가 허다합니다. 미등기 상태에서는 주택담보대출 대환(갈아타기)이나 매매 시 매수자의 대출 제한으로 큰 불이익을 겪습니다. 따라서 매매 계약 시 반드시 “매도인은 미등기로 인한 대출 제한 발생 시 잔금 기일을 유예하거나 적극 협조한다”는 특약을 넣어야 합니다.

4. 늘어난 면적에 대한 취득세 폭탄 대비

리모델링 후 세대 전용면적이나 공용면적이 늘어났다면, 늘어난 면적만큼은 ‘원시취득’으로 간주되어 높은 취득세율(보통 2.8%~3.16%)이 적용됩니다. 사업 막바지 예산 계획에 이 세금 폭탄을 반드시 고려해야 합니다.

자주 묻는 질문 (FAQ)

Q. 사전점검 때 누수 등 중대 하자가 발견되면 잔금 납부를 거부하고 버텨도 되나요?

네, 누수나 난방 불가 등 거주 자체가 불가능한 중대 하자는 동시이행의 항변권 요건을 충족합니다. 단, 무작정 버티는 것이 아니라 반드시 시공사와 조합에 내용증명을 발송하여 ‘정당한 권리 행사’임을 기록으로 남겨야 부당한 연체 이자를 피할 수 있습니다.

Q. 조합이 완전히 해산되어 없어지면 시공사에 하자보수 청구는 누가 대신하나요?

조합이 해산 및 청산 종결되더라도, 시공사의 하자 담보 책임은 사라지지 않습니다. 이후부터는 새롭게 구성된 입주자대표회의(입대의)가 권리와 의무를 승계받아 시공사에 하자 보수와 관련 손해배상을 청구하게 됩니다.

Q. 해산 후 청산인(전 조합장)이 남은 돈 핑계로 월급을 계속 받아 간다는데 막을 수 있나요?

조합 해산 총회 시 가장 주의해야 할 독소조항입니다. 해산 결의 시 반드시 ‘청산인의 보수 한도액’과 ‘청산 업무 기한(예: 6개월 이내)’을 명확히 못 박는 안건을 통과시켜야 불필요한 청산금 낭비를 막을 수 있습니다.

Q. 조합장이 횡령으로 재판 중인데 청산이 먼저 끝나버리면 돈을 돌려받을 길이 없나요?

청산 종결 등기가 나버리면 법인이 소멸하여 채권 회수가 극도로 어려워집니다. 따라서 형사 소송 종결 시까지 지자체에 청산 종결 인가를 내주지 말 것을 강력히 요청하고, 조합원들이 연대하여 조합장 개인 재산에 가압류 등 채권 보전 조치를 취해야 합니다.

결론

리모델링 입주 사전점검은 지난한 정비사업의 결실을 확인하는 자리인 동시에, 소유주가 시공사를 상대로 정당한 권리를 행사할 수 있는 마지막 골든타임입니다. 중대 하자가 발견되었다면 두려워하지 말고 합법적인 잔금 유예와 지자체 민원을 적극 활용하십시오. 아는 만큼 내 재산을 지킬 수 있습니다.
