리모델링 이주비 대출 규제 기준과 DSR 예외 적용 실무
![]()
주택도시보증공사(HUG) 보증을 통해 취급되는 집단대출은 종전자산평가액(감정평가액)을 기준으로 담보가치를 산정합니다. 금융위원회 은행업감독규정에 따라 리모델링을 포함한 정비사업 집단 이주비 대출은 원활한 주민 이주를 지원하기 위해 개인별 총부채원리금상환비율(DSR 40%) 적용 대상에서 제외되는 특례가 주어집니다. 다만 이는 보증 요건과 LTV 한도를 충족했을 때의 기준이며, 실제 창구에서는 차주 상황에 따라 심사 기준이 엄격히 나뉩니다.
| 차주 유형 | 비규제지역 LTV | 규제지역(강남3구·용산) | 여신 심사 기준 및 DSR 취급 형태 |
|---|---|---|---|
| 무주택 · 1주택 세대 | 종전평가액의 최대 60~70% | 종전평가액의 최대 50% | 집단대출 특례로 개인 DSR 미적용. 단, 기존 연체 이력 및 신용점수에 따른 은행 자체 심사 진행 |
| 1주택 + 분양권·입주권 | 최대 60% 내외 | 30~40% 수준 (처분 약정) | 보유 분양권의 중도금·잔금 대출 상환 계획 증빙 필요, 처분 약정 불이행 시 대출금 즉시 회수 |
| 다주택자 (2주택 이상) | 최대 30~50% 제한 | 원칙적 취급 불가 (0%) | HUG 보증서 발급 전면 배제. 자체 주담대 대환 또는 시공사 신용공여 연계 대출로 우회 필요 |

다주택자 규제 차단 시 세입자 퇴거 자금 조달 3대 루트

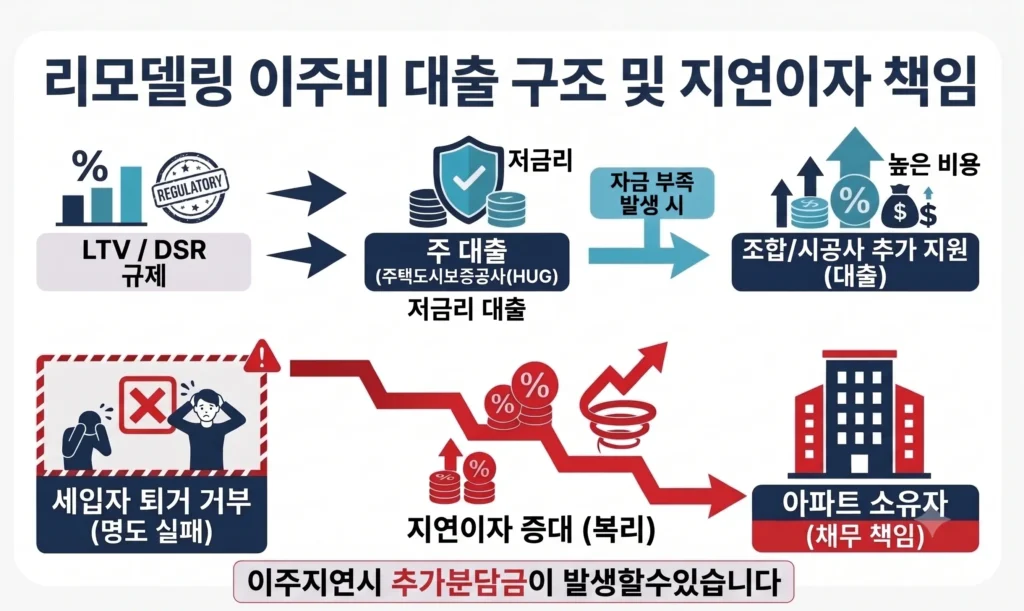

규제지역에 집이 한 채 더 있다는 이유로 HUG 집단대출 보증 심사에서 컷오프되면, 당장 기존 임차인에게 내어줄 전세보증금 반환에 비상이 걸립니다. 이주 지연으로 단지 전체의 착공 일정이 밀리는 사태를 막기 위해 실무 현장에서는 크게 세 가지 조달 경로를 검토합니다.
- 전세보증금 반환목적 개별 주택담보대출 활용: 세입자 보증금 반환 목적에 한해 DSR 대신 완화된 DTI(40~60%) 심사를 적용받는 1금융권 개별 주담대 상품을 활용하는 방안입니다. 단, 철거가 시작되어 건축물대장 말소 및 멸실 등기가 완료되면 주택 담보권 설정 자체가 불가능해집니다. 따라서 반드시 멸실 전 단계에서 대출 기표와 보증금 반환이 동시에 집행되도록 일정을 맞춰야 합니다.
- 시공사 신용공여 기반 추가 이주비 알선 대출: 조합과 시공사 본계약에 명시된 금융 주선 조항을 바탕으로, 시공사의 연대보증을 통해 2금융권(저축은행·캐피탈 등) 대주단에서 재원을 확보하는 방식입니다. HUG 보증 대출(COFIX 연동) 대비 최소 2.5%p에서 4.5%p 이상의 높은 가산금리가 붙으므로, 상환 계획과 이자 부담을 사전에 철저히 대조해 보아야 합니다.
- 신탁 수탁 방식의 사모 브릿지론: 시공사의 신용공여 한도가 바닥났을 때 조합원의 권리면적을 신탁사에 담보신탁하고 후순위 파이낸싱을 일으키는 방식입니다. 연 9~12%를 넘나드는 고금리와 선취 취급 수수료가 붙기 때문에, 권리변동계획 수립에 따른 추가분담금 부담 구조를 감안하면 개인 현금흐름에 상당한 압박 요인이 됩니다.
시공사 무이자 이주비의 회계적 실체와 기한이익상실(EOD) 리스크
수주전 당시 시공사가 내세우는 ‘이주비 무이자 지원’이라는 파격적인 문구만 믿고 안심해서는 안 됩니다. 금융비용을 면제해 주는 것이 아니라, 시공사가 사업 기간 동안 발생하는 이자를 먼저 대납한 뒤 총회 공사비 내역에 고스란히 얹어 청구하는 후불 정산 구조이기 때문입니다. 결국 대출을 전혀 받지 않고 스스로 이주한 조합원까지 남의 이자 비용을 분담금으로 나눠 메우는 셈이 됩니다.
또한 대부분의 정비사업장은 입주 시 원리금을 일시에 털어내는 이자후불제를 택합니다. 이 과정에서 설계 변경, 인허가 지연, 공사비 갈등으로 철거 후 실착공이 장기간 멈추면 대주단에서 대출 만기 연장을 거부할 위험이 있습니다. 대주단이 기한이익상실(EOD)을 선언할 경우 수억 원대의 원리금 상환 책임이 개별 조합원에게 즉시 청구되며, 최악의 경우 입주권 경매로 이어지는 치명적인 상황을 맞을 수 있습니다. 구체적인 이자 정산 작동 원리는 리모델링 착공 지연 이자 폭탄과 이주비 대납의 진실 포스팅에서 확인해 보실 수 있습니다.
이주 및 착공 지연을 방지하기 위한 조합원 실무 행동 지침
- 이주 개시 90일 전 대주단 사전 적격성 심사: 세대원 전체의 보유 주택 수, 기존 주담대 잔액, 신용대출 한도를 미리 취합하여 조합 지정 금융기관 창구에서 HUG 보증 적격 여부를 타진해 두어야 합니다.
- 임차권 해지 합의 및 퇴거 일정 동기화: 전세 세입자의 실퇴거 시점을 공식 이주 개시일로부터 30일 이내로 조율하고, 명도 지연 시 발생하는 일 단위 금융 손해에 대한 배상 조항을 담은 명도 합의서를 서면으로 확약받아야 합니다.
- 명도 불응 징후 포착 즉시 법적 조치 진행: 세입자의 퇴거 거부 조짐이 보이면 지체 없이 조합 자문 법무팀을 통해 점유이전금지가처분부터 걸고 본안 소송을 병행해야 공정을 맞출 수 있습니다. 초기 대응 단계별 절차는 리모델링 세입자 명도소송 절차 및 지연 이자 방어 가이드에 정리되어 있습니다.
- 자력 이주 세대의 이자 보전 조항 검증: 금융기관 대출을 일으키지 않고 본인 자금으로 세입자를 내보낸 세대라면, 입주 정산 시 사업비 금융비용 상당액을 분담금에서 감액받거나 환급받을 수 있는지 조합 규약의 ‘이자 보전 조항’을 반드시 대조해 보시기 바랍니다.
