리모델링 수직증축 안전진단 B등급 요건 및 2차 안전성 검토 통과 난이도

공동주택 리모델링에서 일반분양 물량을 최대한 확보해 사업성을 끌어올리는 핵심 열쇠는 바로 수직증축 안전진단 통과입니다. 하지만 현장에서는 1·2차 안전성 검토의 높은 기술적 문턱을 넘지 못해 수년씩 사업이 지연되거나 결국 설계를 변경하는 단지가 적지 않습니다. 실무와 구조공학적 관점에서 리모델링 수직증축 B등급 판정 요건, 국토안전관리원(KALIS) 및 한국건설기술연구원(KICT) 심의 지연의 진짜 원인, 그리고 현실적인 사업 출구전략을 정리해 드립니다.

수직증축 안전진단 기준

1. 수직증축 안전진단 등급별 구조 판정 기준 (A~E등급)

주택법 제68조(리모델링에 따른 안전진단)에 따른 증축형 리모델링 안전진단은 아파트 구조체의 잔여 내하력과 노후도를 정밀하게 종합 평가합니다. 기존 골조를 유지한 채 옆이나 별동으로 늘리는 수평증축은 유지관리 상태인 C등급 이상이면 추진할 수 있지만, 층수를 직접 올리는 수직증축(14층 이하 최대 2개 층, 15층 이상 최대 3개 층)은 반드시 B등급 이상을 충족해야 인허가 절차를 밟을 수 있습니다.

진단 등급 구조 안전성 상태 허용 사업 유형 핵심 공학 평가 항목
A등급 결함이 없는 최상의 구조 상태 수직증축 / 수평증축 가능 기울기 변위 전무, 탄산화 진행 극소
B등급 경미한 결함, 잔여 내하력 우수 수직증축 인허가 하한선 설계 압축강도 대비 실측치 100% 이상 충족
C등급 내구성 저하 관찰, 보수·보강 필요 수평증축·별동증축만 가능 국소적 균열, 철근 피복 두께 부족
D·E등급 구조적 결함 심각, 붕괴 위험 우려 리모델링 불가 (재건축 전환) 부등침하 허용치 초과, 내력벽 파손 심각

1차 안전진단에서 B등급을 확정 짓는 핵심 정량 지표는 크게 세 가지입니다. 첫째, 콘크리트 코어 채취 시험 시 실측 압축강도가 준공 당시 설계기준강도(fck) 이상을 단지 전체에서 균일하게 상회해야 합니다. 둘째, 건물 외곽 계측 시 구조체 기울기 및 부등침하 변위가 법정 허용치 이내에 머물러야 합니다. 셋째, 철근 탄산화 깊이가 내부 철근 피복 두께에 도달하지 않아 단면 결손이 없다는 점이 실측으로 확인되어야 합니다.

2. 공인기관 2차 안전성 검토의 진짜 장벽과 지반 한계

1차 안전진단을 B등급으로 무사히 통과했더라도, 진짜 난관은 지자체가 국토안전관리원(KALIS)이나 한국건설기술연구원(KICT)에 의뢰하는 1·2차 안전성 검토입니다. 수직증축 사업장은 건축심의 단계에서 1차 안전성 검토를, 행위허가 단계에서 2차 안전성 검토를 반드시 통과해야 합니다. 심의 기관은 상부 층수 증가에 따른 수직 하중을 지하의 기존 말뚝(파일)과 신설 파일이 어떻게 분담하여 버텨낼 수 있는지를 가장 보수적인 잣대로 검증합니다. 이 두 차례의 안전성 검토를 넘어서더라도, 향후 이주 및 철거를 마친 뒤 실제 노출된 골조를 대상으로 2차 안전진단까지 최종 통과해야 비로소 수직증축 본공사에 착수할 수 있습니다.

  • 1990년대 기존 파일의 내력 입증 한계: 90년대 지어진 노후 벽식 아파트는 시공 당시의 동재하·정재하시험 데이터가 유실된 경우가 대부분입니다. 심의 기관은 기존 말뚝이 실제로 얼마의 하중을 버티고 있는지 증명하길 원하지만, 이미 건물이 들어선 지하 하부의 파일을 비파괴 검사만으로 완벽히 입증하기란 현실적으로 불가능에 가깝습니다.
  • 신·구 파일 하중 분담의 역학적 검증 난항: 현장에서는 지지력을 보충하기 위해 흔히 마이크로파일(Micro-pile)을 추가 타설하는 공법을 적용합니다. 하지만 기존 콘크리트 파일과 신설 강관 보강 파일은 침하 특성과 굳기(강성)가 전혀 다릅니다. 상부 하중이 추가될 때 기존 파일이 먼저 변형된 후 신설 파일로 하중이 넘어가는 과정을 명쾌한 수치로 제어·입증하지 못하면 심의는 계속 반려 처분을 받게 됩니다.
  • 선재하(Pre-loading) 공법의 까다로운 검증: 유압 잭으로 신설 파일에 미리 힘을 가해 두는 ‘선재하 공법’이 유력한 해법으로 쓰이지만, 검토 기관에서는 장기 크리프(시간 경과에 따른 처짐)와 현장 오차, 피로 하중에 대한 실증 성적서를 극도로 엄격하게 요구합니다.

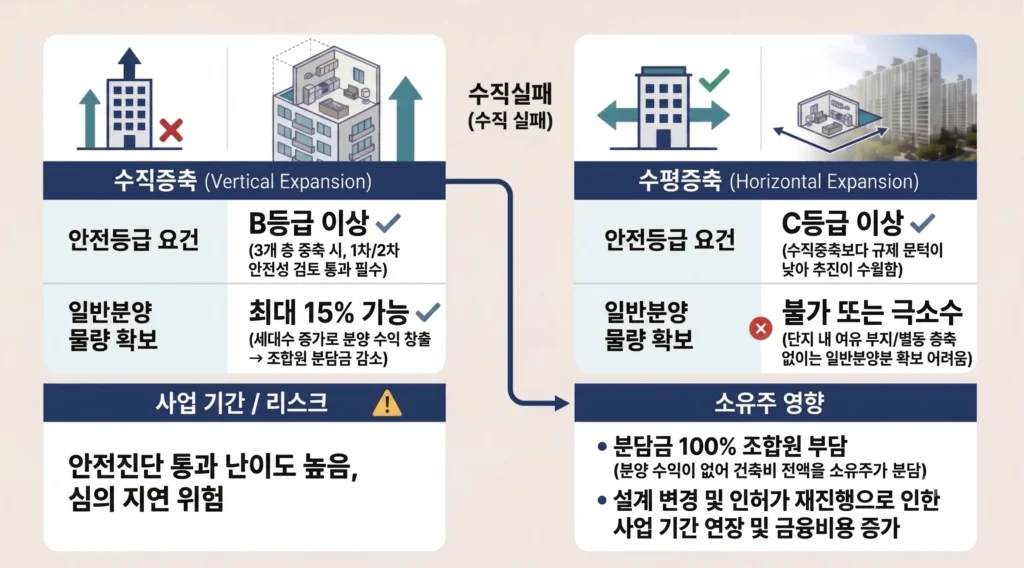

수직증축 수평증축 비교

3. 내력벽 철거 규제와 수직 하중 집중 문제

도면 설계 단계에서 사업 추진의 발목을 잡는 또 다른 변수는 세대 간 내력벽 철거 규제입니다. 현행 법령상 경계 내력벽은 지진과 풍하중을 견디는 핵심 전단벽(Shear Wall) 역할을 하므로 원칙적으로 철거하거나 개구부를 뚫을 수 없습니다.

결국 위로 올리는 2~3개 층의 세대 벽체가 기존 하부 벽체와 한 치의 오차도 없이 수직으로 정확히 맞물려야 편심 하중(하중 쏠림 현상)을 막을 수 있습니다. 만약 상하부 평면이 어긋나 전이보(Transfer Girder)나 전이 슬래브를 넣게 되면, 특정 기존 벽체 상부에 엄청난 국부 집중 하중이 가해져 안전성 심의에서 치명적인 파괴 위험 판정을 받게 됩니다.

4. 안전성 검토 보완 누적 시 수평증축 선회 판단 기준

전문기관 검토에서 2~3회 이상 연속 보완 처분이 떨어진다면 조합 집행부와 기술진은 사업 방식을 냉정하게 재검토해야 합니다. 보완 서류를 작성하고 재심의를 받는 데만 1회당 6개월에서 1년 이상이 소요되어 금융비용이 눈덩이처럼 불어나기 때문입니다.

  • 배보다 커지는 기초 보강 공사비: 보완 조건을 억지로 맞추기 위해 마이크로파일 타설 개수를 무리하게 늘리거나 슬래브 하부 탄소섬유 보강, 바닥 매트 기초 보강을 확대하면 토목 공사비가 기하급수적으로 뜁니다. 결국 일반분양으로 얻는 이득보다 지반 보강 공사비가 더 커지는 역전 현상이 발생합니다.
  • 사업 수지 손익분기점 판단: 심의 장기화로 늘어나는 PF 대출 이자와 사업비 금융비용이 수직증축 분양 수익을 갉아먹는 시점이 옵니다. 이때는 인허가를 신속히 정리하고 수평증축 선회 분담금 변동 리스크를 정밀 비교하여 설계 방향을 트는 것이 실질적인 자산 손실을 막는 길입니다.
  • 최종 조합원 분담금 관리: 일반분양 세대수가 줄어들면 필연적으로 리모델링 추가분담금 변동 및 총회 의결 단계에서 조합원들의 부담이 커집니다. 따라서 설계 변경 총회에 앞서 현실적인 지반 보강 견적과 일반분양 수입 감소분을 투명하게 대조 검증해야 갈등을 줄일 수 있습니다.

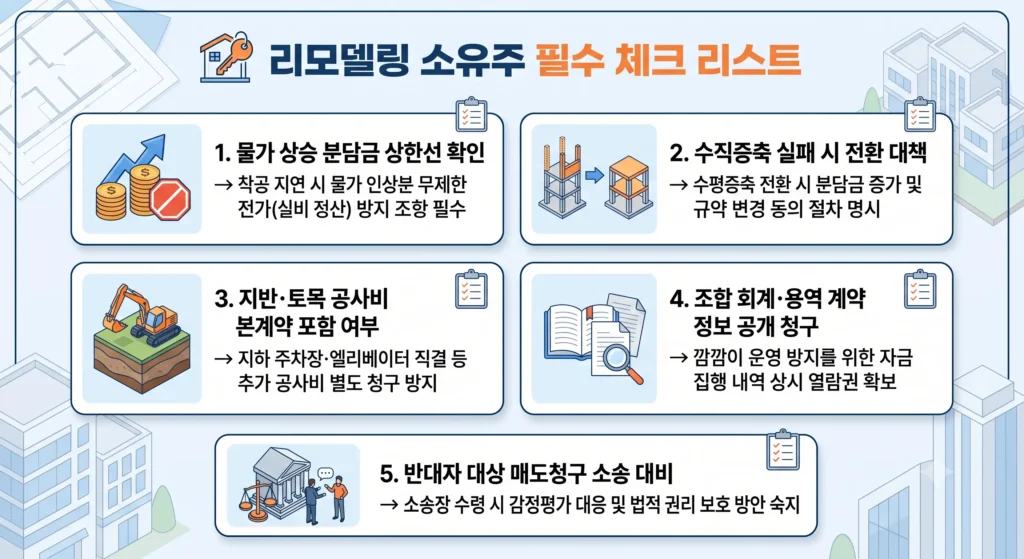

리모델링 계약 및 수직증축 안전진단 타당성 검토 체크리스트

수직증축 리모델링은 일반분양 세대를 최대로 확보할 수 있어 매력적이지만, B등급 획득 이후 마주하는 기초 파일 지지력 입증과 하중 분담 검증이라는 까다로운 공학적 장벽이 도사리고 있습니다. 따라서 무작정 수직증축만을 고집하기보다는 단지의 준공 도서 보존 상태, 지반 암반층 깊이, 예상 토목 보강비를 초기에 철저히 검토한 뒤 인허가 전략을 유연하게 가져가는 것이 사업 성공의 핵심입니다.

※ 본 리포트는 국토교통부 고시 「증축형 리모델링 안전진단기준」 및 구조역학적 해석을 기반으로 작성되었습니다. 단지별 지반 지지력과 준공 도서 보존 여부에 따라 인허가 결과는 달라질 수 있으므로, 사업 추진 시에는 인가된 전문 안전진단 기관의 정밀 검토를 거치시기 바랍니다.
