시공사 이주비 이자 대납 조건의 회계적 실체와 계약 전환 리스크

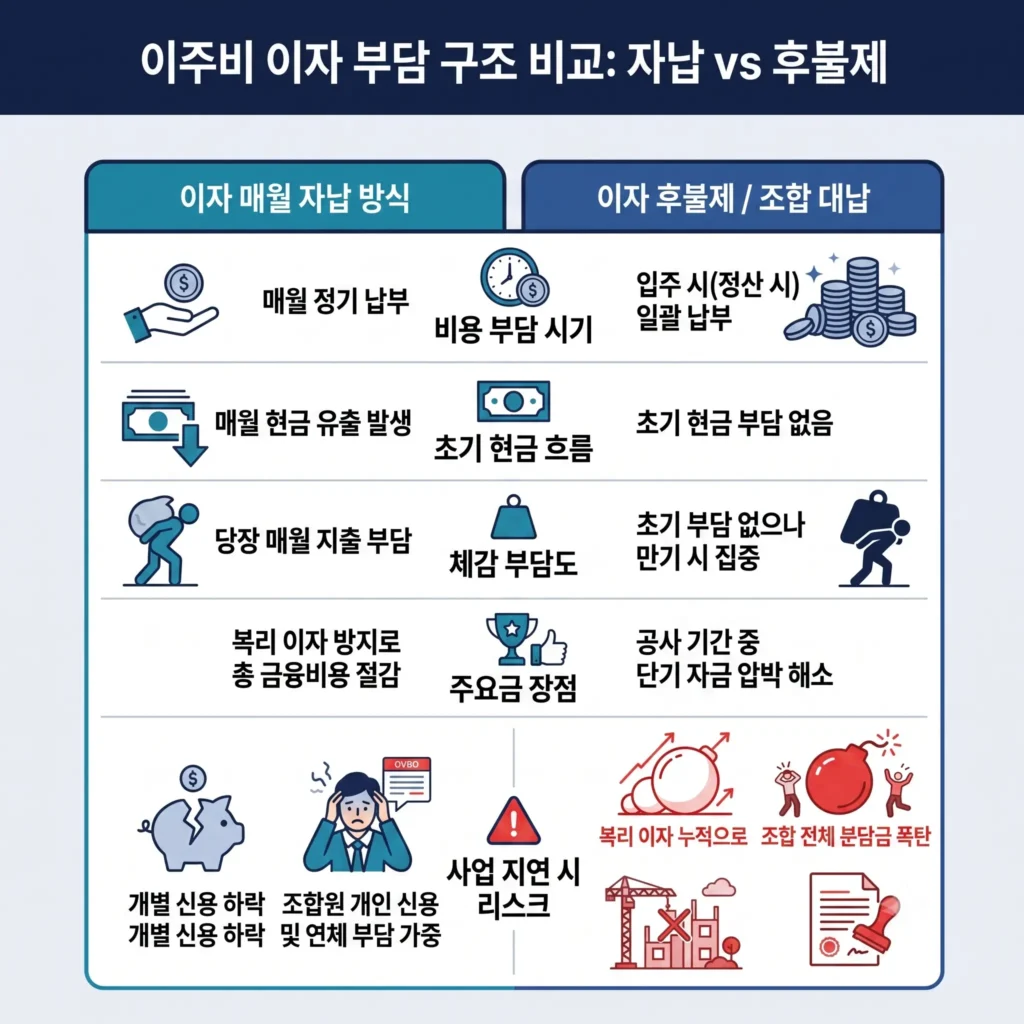

수주전 홍보 제안서에 찍힌 ‘이주비 무이자’라는 파격적인 문구는 실제 공사 도급계약서 날인 단계에 이르면 대부분 ‘이자 대납 후 준공 시 사업비 정산’이나 ‘기본 대출 금리 한도 내 지원’으로 조항이 바뀝니다. 시공사가 조합원 대신 금융기관에 매달 건네는 이주비 대출 이자는 시공사의 순수 지출이 아니라, 조합이 향후 상환해야 할 필수 사업비 대여금 계정으로 차곡차곡 쌓이게 됩니다.
특히 정부의 여신 규제와 금융 조달 여건에 따라 가구별 대출 한도와 금리가 요동치므로, 실제 이주 계획을 세우기 전 DSR 규제와 다주택자 리모델링 이주비 대출 한도 가이드를 통해 개인별 실행 여건을 먼저 짚어두어야 낭패를 피할 수 있습니다.

| 구분 | 수주 제안서 (가계약 단계) | 공사 도급계약서 (본계약 실무) |
|---|---|---|
| 이자 부담 주체 | 시공사 전액 무이자 대납 약속 표방 | 선지급 후 입주 시점에 필수 사업비 원리금으로 일괄 구상 청구 |
| 금리 변동 리스크 | 확정 고정 금리 또는 무이자 안내 | 기준금리 인상분 및 조달 가산금리 초과분을 조합 사업비로 전가 |
| 지연 발생 시 책임 | 준공 시까지 책임 준공 원칙 강조 | 명도 지연 및 인허가 지체 시 대납 중단 및 연체이자를 조합원에게 귀속 |
착공 지연 3대 핵심 원인과 금융비용 누적 경로
이주 기간이 종료되었음에도 현장에 펜스를 치고 실제 착공에 들어가지 못하는 단지들은 대부분 세 가지 현실적인 장벽에 부딪혀 있습니다. 공사 현장이 공회전하는 동안 조달된 수천억 원대 대출금에는 매일 이자가 꼬박꼬박 붙습니다.
- 마지막 1~2세대의 명도 지체: 단지 전체가 비워져도 상가 권리금 갈등, 상임법·주임법 갱신 요구권을 오해한 세입자, 비대위 측의 버티기로 단 1~2가구만 열쇠를 넘기지 않아도 관할 지자체의 해체계획서 승인과 착공 인가가 전면 멈춥니다. 실무적인 대응 방향은 리모델링 이주 거부 세입자 명도소송 절차 대응책에서 체계적으로 확인할 수 있습니다.
- 공사비 증액을 둘러싼 실랑이: 물가 변동과 원자재 가격 급등을 이유로 시공사가 도급액 증액을 요구하며 실착공계 제출을 미루고 현장 투입을 중단하면서 몇 달씩 허송세월하는 경우가 빈번합니다.
- 인허가 보완 조건 처리 지체: 교육영향평가 차음 설비 보강, 석면 해체 심의, 일조권 분쟁 가처분 등 구청의 인허가 보완 명령이 떨어지면 설계 변경과 재심의 절차로 인해 예상치 못한 공백기가 발생합니다.
지연 기간별 금융 손실 추산 모델 (1,000세대 단지 기준)
세대당 평균 이주비를 4억 원(총 4,000억 원), 초기 사업비 PF 대출 잔액을 1,500억 원으로 설정하고 연 5.0% 조달금리를 적용할 때, 공기 지연으로 발생하는 착공 지연 이자와 1가구당 추가로 얹어지는 리모델링 분담금 부담액을 계산해보면 다음과 같은 수치가 나옵니다.
| 착공 지연 기간 | 단지 전체 금융비용 누적액 | 월평균 이자 발생액 | 세대당 추가 분담금 추산액 |
|---|---|---|---|
| 3개월 지연 | 약 68억 7,500만 원 | 약 22억 9,100만 원 | 약 687만 원 |
| 6개월 지연 | 약 137억 5,000만 원 | 약 22억 9,100만 원 | 약 1,375만 원 |
| 12개월 지연 (1년) | 약 275억 원 + 복리 이자 | 약 22억 9,100만 원 | 최소 2,750만 원 이상 |
* 1,000세대 기준 총 대출 잔액 5,500억 원, 연이자율 5.0% 단리 기준 단순 추산액이며, 이자가 원금에 가산되는 복리 결제 조건이거나 금융 시장 금리가 오를 경우 가구별 부담은 더욱 급증합니다. 불어난 금융비용이 총회 문턱을 넘지 못할 때 벌어지는 파장은 추가분담금 발생 원인과 총회 부결 시나리오를 통해 미리 대비해둘 필요가 있습니다.

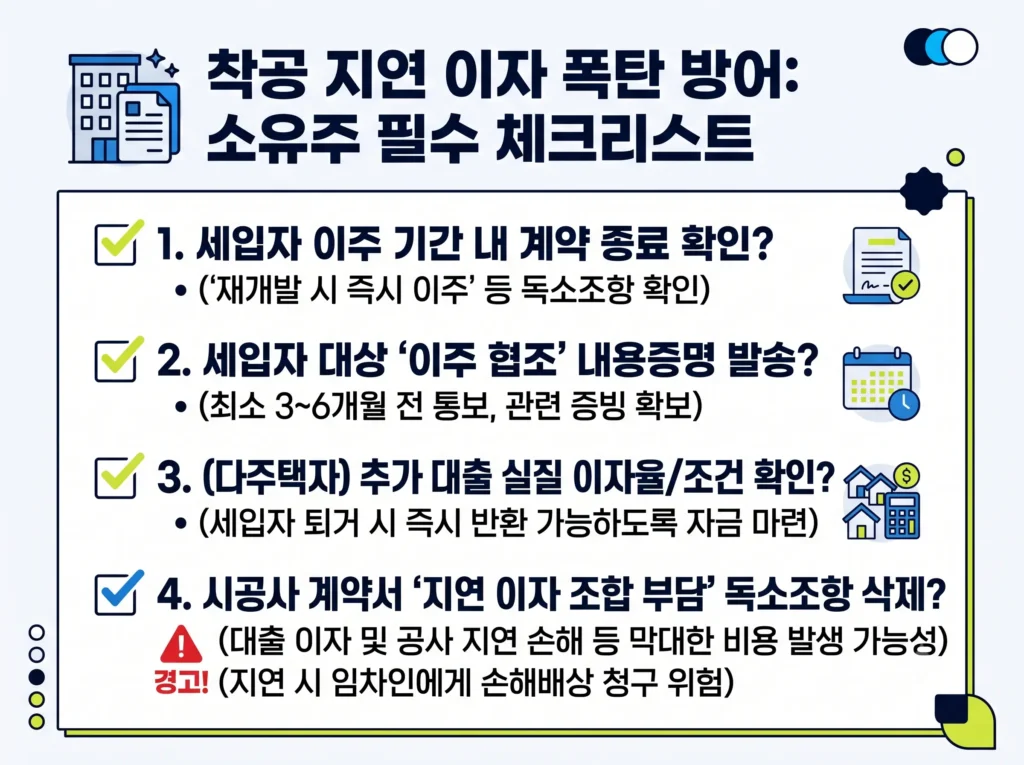

지연 책임 전가를 차단하기 위한 3단계 실무 법적 대응
1. 명도소송 본안과 명도단행가처분의 전략적 병행
주택임대차보호법상 임차인의 계약갱신요구권이 있더라도, 주택법에 따른 리모델링 행위허가를 득한 단지에서는 법정 예외 사유(철거 및 재건축)를 원용하여 갱신 요구를 적법하게 거절할 수 있습니다. 임차인이 퇴거를 거부할 경우 즉각 명도소송 본안과 점유이전금지가처분을 집행해야 합니다. 간혹 명도단행가처분을 통해 기간을 단축하려 시도하지만, 법원은 조합의 단순 금융 손실만으로는 이를 엄격하게 기각하는 추세입니다. 따라서 이주 개시 전부터 세입자 현황을 전수조사하고, 소송 강행보다는 적절한 이사비 지원 등 협상을 통해 조기 명도를 유도하는 것이 실무상 가장 확실한 착공 지연 방어책입니다.
2. 불법 점유자에 대한 지연 손해배상 및 구상권 집행
대법원 판례상 정당한 사유 없이 인도를 지체해 전체 정비 일정을 지연시키고 조합에 불필요한 금융 비용을 발생시켰다면, 해당 점유자는 상당인과관계가 성립하는 손해를 배상할 의무가 있습니다. 실무상 내용증명을 발송할 때도 단순한 명도 독촉에 그치지 않고, “귀하의 퇴거 거부로 인해 매일 단지 전체에 발생하는 수천만 원 상당의 이자가 전액 손해배상 청구 대상이 된다”는 구체적 손실 금액을 명시하는 것이 자진 명도를 유도하는 가장 확실한 카드입니다.
3. 시공사의 정당성 없는 착공 거부에 대한 지체상금 청구권 행사
전 세대의 이주가 완료되었음에도 시공사가 일방적인 공사비 증액을 관철하기 위해 고의로 착공을 지연시킨다면, 도급계약서상 명시된 ‘이주 완료 후 착공 기한’ 위반을 이유로 계약 불이행 책임을 엄중히 물어야 합니다. 정당한 사유 없는 착공 거부 및 공기 지연에 대해 도급계약서상 지체상금율(통상 1일당 총공사비의 1/1,000 수준)에 상응하는 손해배상 청구를 서면(내용증명)으로 고지하십시오.특히 리모델링 사업은 재건축(도정법)과 달리 한국부동산원의 공사비 검증 제도를 강제할 법적 의무 규정이 없습니다. 따라서 시공사 본계약 체결 시 ‘공사비 증액 분쟁 발생 시 공신력 있는 외부 전문 원가계산기관의 검증 결과를 양 당사자가 조건 없이 수용한다’는 분쟁 조정 특약을 반드시 명시하여 시공사의 무기한 착공 지연을 사전에 차단해야 합니다.
※ 본 글은 주택법 및 정비사업 실무 기준을 바탕으로 작성된 법률·금융 참고 자료이며, 사업장별 조합 규약 및 체결된 도급계약서 내용에 따라 법적 해석과 금융 수치가 달라질 수 있습니다. 분쟁 발생 시 전문 변호사 및 정비사업 감정평가사의 자문을 받으시기 바랍니다.
