분담금 확정 총회 전 반드시 거쳐야 할 총회 안건 검토와 핵심 판단 기준
리모델링 사업의 운명을 결정짓는 권리변동계획수립 단계에서 조합원이 행사할 수 있는 마지막 실질적 방패는 철저한 ‘총회 안건 검토’입니다. 수년간 고대하던 리모델링 단지가 건축심의와 행위허가를 목전에 두고 가장 극단적인 내홍을 겪는 순간이 바로 분담금 확정 총회입니다. 시공사 선정 총회 당시 약속했던 평당 공사비는 온데간데없고, 세대당 수억 원의 추가분담금이 찍힌 총회 책자가 집으로 배달되는 순간 단지는 순식간에 찬반 갈등의 소용돌이에 휘말립니다.
실제 총회 현장과 대의원회 실무를 겪어보면, 수많은 조합원이 “지금 원안대로 통과시키지 않으면 사업이 올스톱되고 매달 수억 원의 금융이자 폭탄을 맞는다”는 집행부와 OS 홍보요원의 조직적인 심리전에 밀려 서면결의서에 도장을 찍고 맙니다. 그러나 분담금 확정 안건이 가결되는 순간, 시공사 본계약과 권리변동계획은 확정적인 법적 효력을 얻어 사후 소송으로도 뒤집기가 불가능에 가깝습니다. 감당하기 벅찬 분담금 고지서를 마주했을 때 소유주가 취해야 할 원칙은 명확합니다. 총회 안건 책자 속 공사비 증액 산출 내역과 계약서 독소조항을 낱낱이 검증하여 불리한 조건을 재협상 테이블로 돌려보내거나, 선제적인 출구 전략(현금청산)을 확보해야 합니다.
![]()
리모델링 분담금 폭등 원인 분석: 가계약과 본계약의 함정

조합 설립 직후 체결한 가계약과 착공 직전 체결하는 본계약 사이에는 구조적인 공사비 증액 함정이 도사리고 있습니다. 시공사는 수주전 단계에서 입찰을 따내기 위해 파격적인 조건을 제시하지만, 본계약 시점에는 각종 물가 상승 조항과 설계 변경을 근거로 분담금을 폭등시킵니다.
1. 물가 변동(에스컬레이션) 조항의 맹점
공사비 인상의 뇌관은 에스컬레이션(Escalation, 물가상승 반영) 조항입니다. 시공사는 통상 한국건설기술연구원이 발표하는 건설공사비지수를 기준으로 증액을 요구합니다. 건설공사비지수는 철근, 시멘트, 인건비 등 원자재 가격 급등분이 직접 반영되어 일반 물가상승률보다 월등히 높게 치솟는 특징이 있습니다.
통계청의 소비자물가지수(CPI)를 기준 지표로 삼으면 공사비 인상 폭을 상당 부분 통제할 수 있습니다. 본계약서에 “실착공일까지의 물가변동은 건설공사비지수와 소비자물가지수 중 낮은 지표를 적용한다”는 단서 조항을 관철하지 못하면, 착공 지연 기간 동안 수백억 원의 추가 공사비를 고스란히 조합원이 떠안게 됩니다.
2. 비례율 하락과 일반분양가 연동 구조

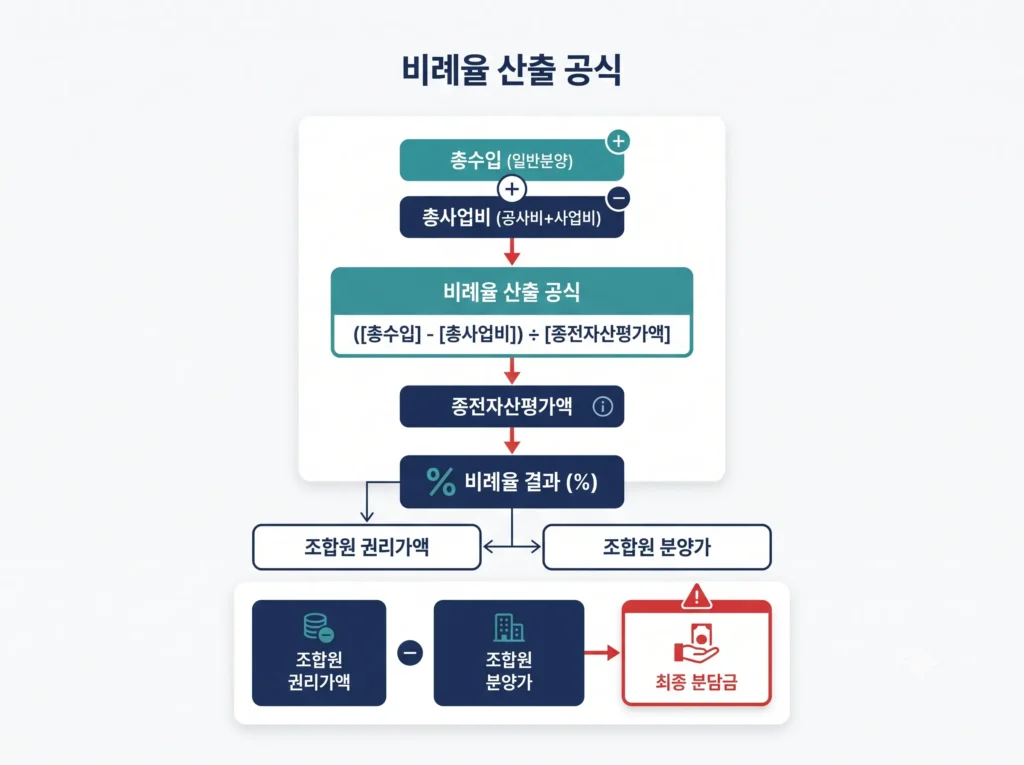

리모델링의 분담금 산정 공식은 재건축과 유사한 비례율 구조를 따릅니다.
• 조합원 권리가액 = 종전자산평가액 × 비례율
• 최종 분담금 = 조합원 분양가 – 조합원 권리가액
부동산 경기 침체로 인해 일반분양가가 당초 계획보다 낮아지거나 미분양 할인 분양이 발생하면, 총수입이 급감하여 비례율이 100% 미만으로 급락합니다. 줄어든 사업 수익만큼 권리가액이 축소되어 최종 분담금이 천정부지로 치솟는 연쇄 타격이 발생합니다.
비례율 vs 무상지분율: 시공사 홍보의 허상
시공사 수주전 플래카드에 단골로 등장하는 무상지분율 150% 보장 같은 문구는 리모델링 사업 구조상 성립할 수 없는 전형적인 허상입니다. 재건축과 리모델링의 지표 차이를 명확히 인지해야 속지 않습니다.
| 구분 | 재건축 (정비사업) | 리모델링 (주택법 사업) |
|---|---|---|
| 적용 지표 | 비례율, 무상지분율 병행 활용 | 비례율 중심 (무상지분율 적용 불가) |
| 대지지분 변화 | 일반분양분만큼 대지지분 감소 | 기존 세대 간 대지지분 변동 거의 없음 (별도 정산) |
| 수익 구조 | 용적률 상향에 따른 대규모 일반분양 수입 | 최대 15% 이내 일반분양 (세대수 증가형 한정) |
| 지표 왜곡 위험 | 지분율 산정 시 분양가 부풀리기 | 대지지분 증가가 없으므로 무상지분 개념 자체가 왜곡 |
리모델링은 건축물의 골조를 유지한 채 전용면적을 넓히는 사업입니다. 대지지분을 추가 확보해 조합원에게 공짜로 나누어주는 구조가 불가능하므로, 시공사가 내세우는 무상지분율 홍보는 확정 분담금이 아닌 단순 추정치에 불과합니다. 반드시 비례율 산출 내역서상의 총공사비와 총수입 세부 항목을 직접 확인해야 합니다.
권리변동계획수립 시 동호수 배정과 종전자산평가 검증
권리변동계획은 리모델링 후 소유하게 될 신축 아파트의 층·호수와 종전자산 평가액을 확정 짓는 핵심 행정 절차입니다. 이 과정에서 발생하는 불공정 배정과 저평가 문제는 소유주의 재산권을 심각하게 침해합니다.
1. 동호수 배정 방식의 공정성 검증
수평·수직 증축 리모델링의 기본 원칙은 기존 층수와 향을 유지한 수직 이동입니다. 그러나 1층 세대를 필로티 구조로 전용하여 전체 층수가 1~3개 층씩 위로 밀려 올라가는 경우, 일조권과 조망권이 비약적으로 개선되는 세대가 생겨납니다.
- 배정 기준 확인: 기존 동·호수 라인을 그대로 유지하는 수직 이동인지, 군(Group)별 무작위 추첨인지 총회 책자의 권리변동계획 기준을 확인해야 합니다.
- 신설 로열층 배정: 최상층 증축 세대나 필로티 전환에 따른 상향 이동분을 특정 조합원이나 집행부에게 특혜 배정하지 않고 일반분양분 또는 공정한 전산 추첨으로 처리했는지 규약을 검증해야 합니다.
2. 종전자산 감정평가액 불만 해소 및 재평가 요구
종전자산평가는 분담금 산정의 기준점이 됩니다. 로열동·로열층임에도 인근 라인이나 비선호 동 대비 평가액 차이가 미미하다면 즉각 이의신청을 준비해야 합니다.
- 주택법에 따른 감정평가는 복수의 공인 감정평가법인이 산정한 평균값을 적용합니다.
- 조망권, 일조권, 개별 리모델링 인테리어 비용 등 개별 요인이 현저히 누락되었다고 판단될 경우, 총회 의결 전 조합 집행부에 감정평가 세부 조서 열람을 청구하고 법률 전문가를 통해 정식 이의신청서를 서면 접수해야 합니다.
주체별 역할 및 법적 책임 구조
- 단지 소유주 (조합원): 총회 의결권 행사, 분담금 납부 의무, 권리변동계획에 대한 열람 및 공람 의견 제출권 보유.
- 리모델링 주택조합 (조합장·대의원): 주택법 및 조합 규약에 따른 사업 집행, 정비계획 수립, 본계약 협상 및 정보공개 의무 부담. 배임·횡령 시 형사책임 및 손해배상 책임.
- 시공사: 도급계약에 따른 성실 시공 의무. 계약서상 산출 내역서 제출 의무 및 공사비 검증 협조 의무.
- 정비사업 전문관리업자: 행정 업무 대행, 인허가 서류 작성 지원, 법적 절차 자문.
- 관할 지자체 (구청 주택과): 권리변동계획 승인, 행위허가 처리, 조합 분쟁 조정위원회 운영 및 인허가 감독.
단계별 대응 절차: 무리한 분담금 총회 저지 및 엑시트 전략
↓
[2단계: 내용증명 발송] ➔ 집행부 및 시공사에 독소조항 삭제 및 공사비 검증 요구
↓
[3단계: 서면결의서 철회 및 표 단속] ➔ OS 요원 징구 결의서 철회서 제출, 현장 참석 유도
↓
[4단계: 총회장 현장 대응] ➔ 의사정족수 확인, 안건 분리 투표 요구, 부결 유도
↓
[5단계: 출구 전략 (선택)] ➔ 현금청산 신청 절차 개시 및 감정평가액 협의
단계 1: 서류 열람 및 정보공개 청구
총회 소집 공고가 나면 즉시 조합 사무실에 방문하거나 내용증명으로 시공사 본계약서(도급계약서) 전문, 공사비 내역서, 권리변동계획 수립 내역서의 열람·복사를 청구합니다. 조합이 정당한 사유 없이 거부할 경우 관할 구청 주택과에 행정지도 민원을 제기합니다.
단계 2: 서면결의서 철회 및 현장 출석
OS 요원에게 기제출한 서면결의서는 총회 시작 전까지 철회서(인감증명서 첨부 또는 본인 확인 서명)를 조합 사무실에 공식 접수하면 철회할 수 있습니다. 집행부가 철회서 수령을 회피할 것에 대비해 우체국 내용증명 발송 및 배달증명을 필히 확보합니다.
단계 3: 총회 부결 시나리오와 리스크 관리
분담금 확정 안건이 부결되면 사업이 완전히 무산되는 것은 아닙니다.
- 시공사 재협상: 시공사는 사업 지연에 따른 금융비용 부담을 피하기 위해 마감재 수준 조정이나 공사비 일부 삭감안을 들고 재협상에 임하게 됩니다.
- 지연 리스크: 다만 재협상 기간 동안 발생하는 사업비 대출이자(PF 대출 등)는 고스란히 조합원 총비용으로 누적되므로, 무조건적인 반대보다는 구체적인 감액 목표선(예: 평당 50만 원 삭감 등)을 설정하고 협상단을 구성해야 합니다.
단계 4: 출구 전략 – 현금청산 절차
1) 분양신청 미신청: 권리변동계획에 따른 분양신청 기간 내에 분양신청을 하지 않습니다.
2) 청산금 협의: 주택법 및 조합 규약에 따라 종전자산 감정평가액을 기준으로 조합과 협의 매수를 진행합니다.
3) 매도청구 소송: 협의가 결렬될 경우 조합은 매도청구 소송을 제기하게 되며, 법원이 지정한 감정평가사를 통해 시가에 상응하는 청산금을 판결받아 정산하고 탈출합니다.
조합 및 시공사 공식 대응용 내용증명 서식
시공사 본계약서 독소조항 삭제와 공사비 내역 공개를 요구할 때 활용 가능한 공식 서식입니다.
[내용증명] 수신: OO아파트 리모델링주택조합 조합장 OOO 참조: OO건설 주식회사 대표이사 OOO 발신: OO아파트 O동 O호 소유주 OOO 제목: 분담금 확정 총회 안건 상정에 따른 시공사 본계약서 독소조항 수정 및 공사비 산출 내역서 공개 요청의 건 1. 귀 조합의 무궁한 발전을 기원합니다. 2. 발신인은 OO아파트 O동 O호의 구분소유자이자 조합원으로서, 귀 조합이 소집 공고한 '권리변동계획수립 및 공사도급계약 체결의 건'과 관련하여 조합원의 중대한 재산권 보호를 위해 아래와 같이 엄중히 요구합니다. - 아 래 - 가. 본계약서 제O조에 명시된 '건설공사비지수 적용에 따른 에스컬레이션 조항'을 '통계청 발표 소비자물가지수와 건설공사비지수 중 낮은 지표 적용'으로 수정할 것. 나. '설계 변경 시 시공사가 요구하는 공사비 증액에 조합이 이의를 제기할 수 없다'는 독소조항을 전면 삭제하고 한국부동산원 공사비 검증 절차를 필히 의무화할 것. 다. 조합원 분담금 폭등을 유발한 상세 공사비 산출 내역서(물량내역서, 일위대가표)를 총회 개최 7일 전까지 전 조합원에게 서면 공시할 것. 3. 상기 요구가 수용되지 않은 채 위법·불공정한 계약 체결 안건이 강행 처리될 경우, 발신인은 서면결의서 철회 운동 전개, 총회결의 효력정지 가처분 신청 및 업무상 배임에 대한 법적 조치를 취할 것임을 통고합니다. 202X년 O월 O일 발신인: O O O (인)
소유주 필독: 분담금 총회 핵심 체크리스트
서면결의서 제출 전 아래 체크리스트를 꼼꼼히 대조하여 하나라도 미흡할 경우 찬성표 제출을 보류해야 합니다.
[실무자 인사이트] 시공사 본계약서 독소조항 정밀 분석

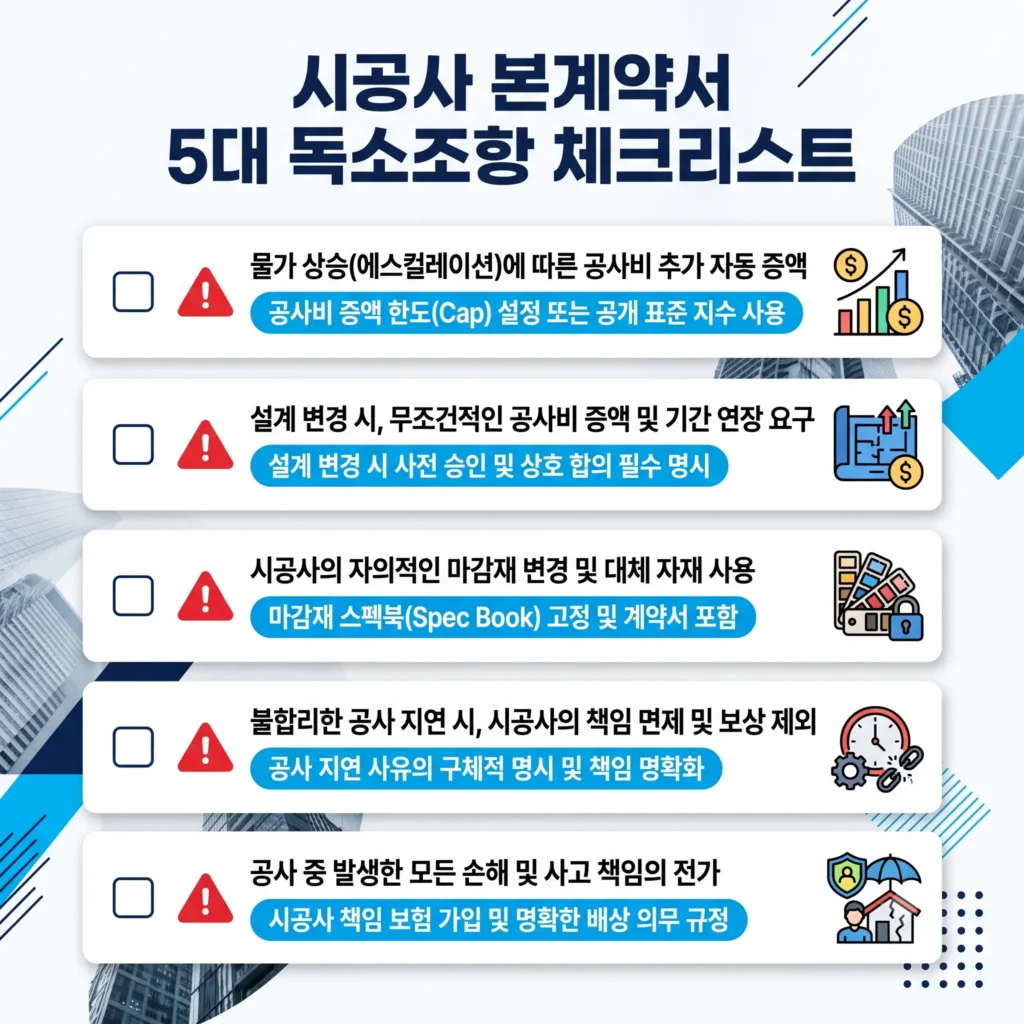

정비사업 현장에서 시공사가 은밀히 삽입하는 5대 독소조항과 무력화 방안입니다.
1. “설계 변경에 따른 공사비 증액 시 시공사 산출 기준에 따른다”
- 위험성: 설계가 변경될 때마다 시공사가 부르는 게 값이 되며 조합은 거부할 권리를 상실합니다.
- 대응책: “공사비 증액 사유 발생 시 공인 원가계산기관 또는 한국부동산원의 공사비 검증 결과를 의무적으로 거쳐 반영한다”로 수정해야 합니다.
2. “물가 변동 기준일을 시공사 입찰일로 소급 적용한다”
- 위험성: 계약 체결 시점까지 수년간의 물가 인상률을 한꺼번에 소급 적용하여 착공도 전에 분담금이 수억 원 오릅니다.
- 대응책: 기준일을 ‘본계약 체결일’ 또는 ‘사업계획승인일’로 명확히 못 박아야 합니다.
3. “경미한 설계 변경은 조합의 동의 없이 시공사가 진행할 수 있다”
- 위험성: 원가 절감을 위해 고급 외장재나 친환경 마감재를 슬그머니 저가 자재로 다운그레이드(스펙 다운)합니다.
- 대응책: “마감재 및 주요 구조부의 변경은 경미한 사항이라도 조합 이사회의 사전 서면 승인을 득해야 한다”는 단서를 신설합니다.
4. “인허가 지연에 따른 금융비용 및 간접비는 조합이 전액 부담한다”
- 위험성: 시공사의 서류 보완 미비로 인허가가 늦어져도 모든 이자 책임을 조합원에게 떠넘깁니다.
- 대응책: “시공사의 귀책사유로 인한 인허가 지연 시 해당 기간의 금융비용은 시공사가 부담한다”는 쌍무적 과실 책임을 명기합니다.
5. “공사대금 지급 지연 시 법정 최고 수준의 연체료를 부과한다”
- 위험성: 분양대금 입금이 조금만 늦어져도 막대한 연체 이자가 발생해 조합 재정을 압박합니다.
- 대응책: 시중은행 일반대출 금리 연동형으로 상한선을 제한해야 합니다.
자주 묻는 질문 (FAQ)
Q1. OS 요원에게 이미 제출해버린 찬성 서면결의서를 총회 현장에서 철회하고 반대표를 던질 수 있나요?
A. 총회 개회 선언 전까지 적법하게 철회할 수 있습니다. OS 요원에게 건넨 서면결의서라도 총회가 공식적으로 개회되기 전까지 서면결의 철회서(신분증 사본 첨부 또는 현장 본인 확인)를 조합 집행부에 접수하면 법적 효력이 상실됩니다. 조합 사무실에서 접수를 기피하거나 방해할 것에 대비해 우체국 내용증명으로 미리 발송하고, 총회 당일 현장에 직접 출석하여 현장 투표용지를 수령해 본인 손으로 직접 표결을 행사하는 것이 가장 확실합니다.
Q2. 총회에서 분담금 안건을 부결시키면 시공사가 공사를 중단하고 소송을 걸어 조합원이 패소하나요?
A. 그렇지 않습니다. 본계약 체결 전 가계약 상태에서 총회 안건이 부결된 것은 계약의 불성립 및 정당한 의사결정 과정에 해당하므로 시공사가 조합원 개인에게 손해배상 소송을 청구해 승소하기 어렵습니다. 오히려 총회 부결은 조합 협상단이 시공사와의 재협상 테이블에서 불합리한 공사비를 삭감해 낼 수 있는 가장 강력한 무기(레버리지)가 됩니다. 다만 재협상 지연에 따른 사업비 대출이자 누적액과 감액 목표액의 실익을 냉정하게 비교해야 합니다.
Q3. 총회 책자에 세부 산출 내역서 없이 ‘총공사비 합계’만 달랑 적혀 있다면 절차상 하자가 되나요?
A. 중대한 정보공개 의무 위반이자 결의 무효 사유가 될 수 있습니다. 주택법령 및 법원 판례에 따르면 분담금의 본질적 내용을 결정하는 총회에서는 조합원이 합리적인 판단을 내릴 수 있도록 공사비 산출 내역(물량, 단가, 지출 항목)을 충분히 공시해야 합니다. 총액만 기재된 깜깜이 책자로 결의를 강행할 경우, 조합원은 총회 개최 금지 가처분이나 총회결의 효력정지 가처분을 신청하여 법적으로 안건 통과를 저지할 수 있습니다.
Q4. 시공사의 마감재 다운그레이드를 막기 위해 총회 현장에서 조합원이 취할 수 있는 즉각적 조치는 무엇인가요?
A. ‘조건부 가결’ 또는 ‘스펙북 명문화 수정 동의안’을 긴급 발의해야 합니다. 본계약 안건 심의 중 현장에서 조합원 일정 수 이상의 연명을 받아 “마감재 스펙북(모델명·규격 명시)을 도급계약서 별첨으로 체결하지 않을 시 계약 효력을 정지한다”는 내용의 수정 동의안을 정식 상정시켜 의결해야 시공사의 임의 자재 변경을 원천 봉쇄할 수 있습니다.
분담금 확정 총회를 앞둔 조합원 실무 가이드
리모델링 분담금 확정 총회는 단순한 찬반 투표의 요식 행위가 아니라, 향후 10년 이상의 내 자산 건전성을 결정짓는 최종 방어선입니다.
조합 집행부의 장밋빛 낙관론이나 OS 요원의 서명 독촉에 휩쓸려 섣불리 서면결의서에 도장을 찍지 마십시오. 총회 안건 검토를 통해 본계약서 조항을 단어 하나까지 뜯어보고, 불합리한 조건은 대의원회와 총회 현장에서 적극적인 수정을 요구해야 합니다. 시공사와의 실질적 재협상을 이끌어내는 힘은 총회장에 모인 소유주들의 깨어 있는 검증과 결집된 의사표시에서 시작됩니다.
